日商簿記2級 | 公開:2026年5月9日 | 更新:2026年7月2日

【簿記2級】総合原価計算を完全解説
ボックス図・平均法・先入先出法を例題つきで攻略

著者:大谷 一輝(大阪経済大学3回生・日商簿記1級勉強中)

大谷
大谷 一輝 より

こんにちは、大谷です!
正直に告白すると、総合原価計算を初めて勉強したとき、僕は「材料費と加工費、なんで計算方法が違うの…?」と全く腑に落ちないまま、ボックス図を1枚にまとめて計算して盛大に爆死しました(笑)。おまけに「完成品換算量」という謎ワードが出てきた瞬間、「うわっ、なんじゃこりゃ……日本語のはずなのに1ミリも意味がわからん!」と本気で固まったのを今でも覚えています。
でも実は、材料費と加工費の違いは「電気代(加工費)は使った分だけ発生するけど、材料は最初にドバッと全部投入する」というたった1つの前提を知っていれば一瞬で腑に落ちる話でした。この記事では、当時の僕がつまずいたポイントを全部つぶしながら、ボックス図を2枚に分けて解く"型"を一緒に叩き込んでいきます!

また、毎日のブログ執筆やアプリ開発のモチベーション維持のために、記事の末尾のほうにある「いいねボタン」をポチッと押してもらえると、めちゃくちゃ励みになりますしすごく嬉しいです!それでは、一緒に攻略していきましょう!

この記事でわかること(5秒まとめ)

総合原価計算は「同じ製品を大量に作るとき、1か月分の費用を完成品と作りかけ(月末仕掛品)に分ける計算」です。試験で確実に点を取るには、ボックス図(T字勘定)を使った手順を体に覚え込ませることが最重要です。この記事では材料費と加工費を分けた正しい解法を例題つきで完全解説します。

受験生
受験生
完成品換算量って何度見ても意味がわかりません。なぜ月末仕掛品をそのまま数えちゃダメで、わざわざ換算しないといけないんですか……?答案用紙を前にすると毎回手が止まります。
大谷
大谷(簿記1級勉強中)
その感覚、僕も最初まったく同じでした。月末仕掛品は「作りかけ」なので、工場の電気代(加工費)を完成品と同じように100%使ったわけじゃありません。50%しか進んでいないなら「半分の電気代しか使っていない」ので、半分の数量として計算します。これが完成品換算量です——焦らなくて大丈夫、一緒に整理しましょう。
受験生
受験生
でも材料費は換算量を使わないんですよね?同じ「月末仕掛品」なのに、材料費と加工費で扱いが違うのがまだしっくりきません……
大谷
大谷(簿記1級勉強中)
材料は製造の最初(始点)に全部ドバッと入れるので、50%しか進んでいなくても材料はもう100%使い切っています。だから月末仕掛品の材料費は「完成品と同じ個数分」として計算します。材料費と加工費で扱いが違う——これが総合原価計算の最大のポイントです。この1点さえ腹落ちすれば、あとはボックス図を埋めるだけの単純作業になりますよ!

🏭 個別原価計算との違い——総合原価計算はどんな製品に使う?

総合原価計算の材料費・加工費ボックス図と平均法・先入先出法の解法マップ図解

総合原価計算の核心は「材料費と加工費で月末仕掛品の換算量の計算が違う」点です。材料費は始点で全量投入なので進捗度を掛けず、加工費は進捗度を掛けた換算量で計算します。

項目個別原価計算総合原価計算
生産形態受注生産(注文を受けてから作る)大量生産(同じ製品を継続して作る)
原価の集め方製造指図書(注文)ごと1か月などの期間でまとめる
主な問い注文Aにいくらかかったか?完成品と月末仕掛品に原価をどう分けるか?
代表的な業種建設業・造船・特注機械食品・化学品・日用品製造

⚠️ 最重要:材料費と加工費を「必ず分けて」計算する

総合原価計算で最も犯しがちなミスは、材料費と加工費を一緒にして計算してしまうことです。この2つは月末仕掛品への配分ロジックが根本的に違います

直接材料費——進捗度は使わない

材料は製造の最初(始点)に全量投入するため、作りかけでも材料は100%消費済み。

月末仕掛品の数量=そのままの個数

加工費——進捗度を掛ける(換算)

電気代や人件費(加工費)は製造が進むにつれて徐々に発生するため、50%しか進んでいない製品は50%分しか消費していない。

月末仕掛品の換算量=個数×加工進捗度

⚠️ 試験での最頻出ミス:「月末仕掛品200個 進捗度50%」のとき——
材料費の分母:200個(そのまま)
加工費の分母:200×50%=100個換算

この2つの数字を必ず別々のボックス図で管理することで、ミスがなくなります。

📦 ボックス図の書き方——試験会場で最初に書く「下書き」

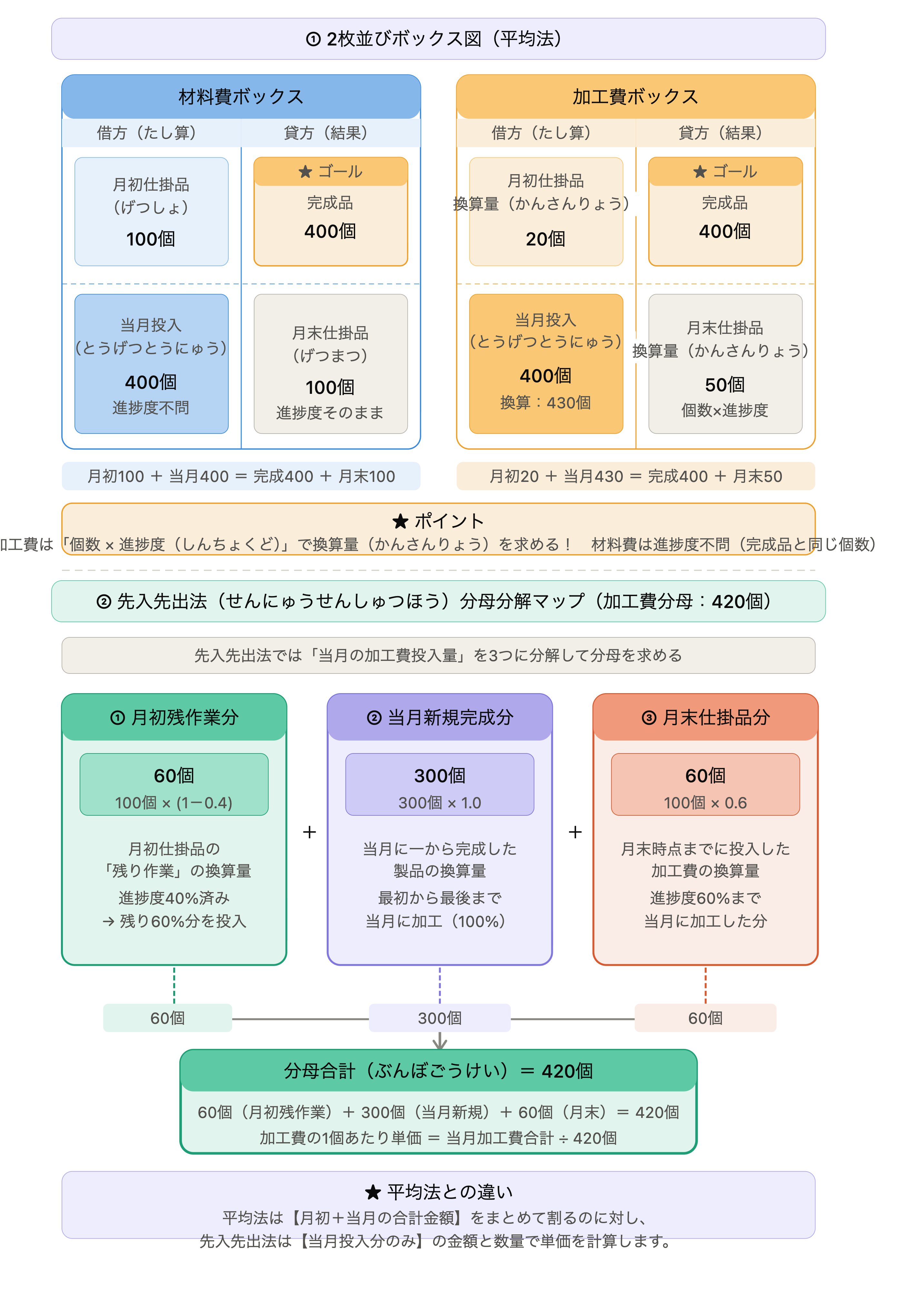

総合原価計算 ボックス図の読み方と先入先出法の分母分解マップ
▲ 図解①:2枚のボックス図の構造(平均法・例題2) 図解②:先入先出法の分母3ブロック分解(例題3)

2枚のボックス図は「材料費用」「加工費用」のパズルです。どちらも左の合計(借方)= 右の合計(貸方)が必ず一致します——この法則がすべての計算の土台です。

① 材料費ボックス
進捗度は不問

材料は製造の最初に全部投入。作りかけでも材料はすでに100%消費済みなので、月末仕掛品もそのままの個数を使います。

完成個数 + 月末個数 = 左の合計
② 加工費ボックス
進捗度を掛けて換算

電気代・人件費は工程が進むほど発生。50%しか進んでいなければ50%分しか使っていないので、月末仕掛品は個数×進捗度の換算量に変換します。

完成個数 + 月末換算量 = 左の合計

ボックス図は仕掛品勘定のT字形式です。材料費用・加工費用の2枚を横に並べて書くのが正しい使い方です。

ボックス図の構造(2枚組みで書く)

【左側(借方)】 月初仕掛品 + 当月投入 = 合計

【右側(貸方)】 完成品 + 月末仕掛品 = 合計(左と一致)

→ 右側の「完成品」か「月末仕掛品」のどちらかが問われ、逆算で求める

📐 ① 基本パターン——月初仕掛品なし(ここを先に完璧にする)

例題1(月初仕掛品なし・平均法)
1
月末仕掛品の「数量」と「換算量」を確認する
材料費用の月末:200個(進捗度を掛けない)
加工費用の月末換算:200個 × 50% = 100個換算
2
材料費のボックス図と加工費のボックス図を2枚書く(下図)
3
それぞれの「1個あたり単価」を計算する
材料費単価:120,000 ÷ 600個 = 200円/個
加工費単価:150,000 ÷ 500個換算 = 300円/換算個
4
完成品・月末仕掛品の金額を計算して、材料と加工を合算する
① 材料費ボックス(始点投入)
借方(投入)
月初仕掛品0個  0
当月投入600個 120,000
合 計600個 120,000
単価:120,000÷600=200円/個
貸方(完成・月末)
完成品 400個80,000
月末仕掛品 200個40,000
合 計120,000
② 加工費ボックス(進捗度で換算)
借方(投入)
月初仕掛品0換算  0
当月投入500換算 150,000
合 計500換算 150,000
単価:150,000÷500=300円/換算
貸方(完成・月末)
完成品 400個120,000
月末換算 100個分30,000
合 計150,000
STEP3 合算——最終答え

完成品総合原価 = 80,000(材料)+ 120,000(加工)= 200,000円
月末仕掛品原価 = 40,000(材料)+ 30,000(加工)= 70,000円
検算:200,000 + 70,000 = 270,000 = 120,000 + 150,000 ✓

🔁 ② 平均法(月初仕掛品あり)——月初と当月を「混ぜて割る」

平均法は、月初仕掛品の原価と当月投入原価を合計してから完成品換算量合計で割る方法です。「全期間の平均コストで完成品と月末を評価する」考え方です。

例題2(月初仕掛品あり・平均法)
1
材料費用の換算量
月末仕掛品材料:100個(進捗度不問)
分母 = 400(完成)+ 100(月末)= 500個
2
加工費用の換算量
月末換算:100 × 50% = 50個換算
分母 = 400(完成)+ 50(月末換算)= 450個換算
3
平均法の単価計算(月初+当月を合算して割る)
材料費単価:(20,000 + 80,000) ÷ 500個 = 200円/個
加工費単価:(9,000 + 126,000) ÷ 450換算 = 300円/換算個
🔍 図解①と例題2を紐付ける——加工費ボックスの「430個換算」の正体

図解①の加工費ボックス左欄に「当月換算 430個」があります。問題文には直接書かれていませんが、左右一致の法則から逆算できます。

貸方(右)の合計 = 完成400個 + 月末換算50個 = 450個換算
左右は必ず一致するので、借方(左)の合計も 450換算
借方 = 月初換算20個 + 当月換算 = 450
∴ 当月換算 = 450 − 20 = 430個換算

「問題文に載っていない数字」でも、左右一致の法則から逆算できます。また平均法の分母は 450換算(右合計)ですが、当月投入量は 430換算——この違いを図解で確認してください。

① 材料費ボックス(平均法)
借方(投入)
月初仕掛品 100個20,000
当月投入400個 80,000
合 計500個 100,000
単価:100,000÷500=200円/個
貸方(完成・月末)
完成品 400個80,000
月末仕掛品 100個20,000
合 計100,000
② 加工費ボックス(平均法)
借方(投入)
月初仕掛品換算 20個9,000
当月投入430換算 126,000
合 計450換算 135,000
単価:135,000÷450=300円/換算
貸方(完成・月末)
完成品 400個120,000
月末換算 50個分15,000
合 計135,000
平均法の最終答え

完成品 = 80,000 + 120,000 = 200,000円
月末仕掛品 = 20,000 + 15,000 = 35,000円
検算:200,000 + 35,000 = 235,000 = (20,000+9,000) + (80,000+126,000) ✓

平均法の分母を作るとき「月初」の数量を分母に入れないことに注意。
平均法は「合計金額を合計数量で割る」計算です。
分母 = 完成品数量 + 月末仕掛品(換算量)——月初仕掛品数量は含めません。

🔀 ③ 先入先出法(月初仕掛品あり)——当月分だけで割る

先入先出法は「月初仕掛品の原価はそのまま完成品に渡し、当月の投入分だけで新たに単価を計算する」方法です。

例題3(月初仕掛品あり・先入先出法)
1
先入先出法の分母(当月分だけ!)を計算する
材料費の分母:(完成品 − 月初)+ 月末 = (400 − 100) + 100 = 400個
加工費の分母:(月初の残り作業)+(当月新規完成)+ 月末換算
 月初残り = 100 × (1 − 40%) = 60個換算
 当月新規完成 = 400 − 100 = 300個
 月末換算 = 100 × 60% = 60個換算
 分母合計 = 60 + 300 + 60 = 420個換算
2
当月の単価を計算する(当月投入原価 ÷ 当月の分母)
材料費単価:80,000 ÷ 400個 = 200円/個
加工費単価:105,000 ÷ 420換算 = 250円/換算個
3
完成品は「月初の原価そのまま」+「当月分の計算額」を合算する
📊 図解②と例題3を紐付ける——加工費分母「420個換算」の3ブロック分解

先入先出法の加工費分母 420個換算 は、「当月に実際に投入した加工費の対象」を3つのブロックに分解して合計したものです。図解②の3色の構造と照合してください。

① 月初残作業分
100 × (1−40%) = 60個換算
月初に40%進んでいた→残り60%を当月に加工した分
② 当月新規完成分
400 − 100 = 300個
今月ゼロから投入して完成させた個数——加工費を100%使った
③ 月末仕掛品分
100 × 60% = 60個換算
今月新たに投入して60%まで進めた作りかけの分
分母合計 = 60 + 300 + 60 = 420個換算(先入先出法の加工費分母)
① 材料費ボックス(先入先出法)
借方(投入)
月初仕掛品 100個20,000
当月投入(分母400個)80,000
合 計100,000
当月単価:80,000÷400=200円/個
貸方(完成・月末)
完成品(月初分)20,000
完成品(当月300個)60,000
月末仕掛品 100個20,000
合 計100,000
② 加工費ボックス(先入先出法)
借方(投入)
月初仕掛品換算 40個15,000
当月投入(分母420換算)105,000
合 計120,000
当月単価:105,000÷420=250円/換算
貸方(完成・月末)
完成品(月初残60換算)15,000
完成品(月初原価)15,000
完成品(当月新規300個)75,000
月末換算 60個分15,000
合 計120,000
先入先出法の最終答え

完成品材料費 = 20,000(月初)+ 60,000(当月)= 80,000円
完成品加工費 = 15,000(月初原価)+ 15,000(月初残り)+ 75,000(当月新規)= 105,000円
完成品総合原価 = 80,000 + 105,000 = 185,000円
月末仕掛品 = 20,000 + 15,000 = 35,000円
検算:185,000 + 35,000 = 220,000 = (20,000+15,000) + (80,000+105,000) ✓

⚖️ 平均法 vs 先入先出法——どちらが試験に多い?

比較ポイント平均法先入先出法
分母の作り方月初も含めた合計数量で割る当月投入分だけの数量で割る
月初仕掛品の扱い当月分と混合して平均化月初の原価はそのまま完成品へ
計算の難しさ比較的シンプル分母の作り方が複雑
試験での出題◎ 頻出◎ 頻出(平均法と同レベル)
問題文に必ず指定があります。「平均法で計算しなさい」「先入先出法で計算しなさい」と明記されるので、方法の判断で迷うことはありません。どちらの計算パターンも手順を体に覚え込ませておきましょう。

❌ よくあるミス(実戦版)——ここで合否が分かれる

⚔ Study Quest で総合原価計算を反復練習しよう

ボックス図を書く手順を体に覚え込ませるまで繰り返す——それが合格への最短距離です。

無料で始める →

📋 まとめ:総合原価計算 解き方チェックリスト

材料費の月末仕掛品進捗度を掛けない——始点投入なのでそのままの個数
加工費の月末仕掛品個数 × 加工進捗度 = 換算量を使う
ボックス図材料費・加工費を2枚別々に書く(混合厳禁)
平均法の分母完成品 + 月末(換算)——月初は分母に含めない
先入先出法の分母月初残り換算 + 当月新規完成 + 月末換算(月初の投入量は除く)
検算完成品原価 + 月末仕掛品原価 = 総投入原価(月初+当月)
🧩

総合原価計算は「ボックス図を2枚埋めるだけ」のパズルです

「完成品換算量」に固まっていた頃の僕が今の記事を読んだら、きっと肩の力が抜けたと思います。材料費と加工費の前提さえ腹落ちすれば、あとは同じ手順の繰り返し。この記事が「あ、そういうことか!」につながったら、僕の執筆のモチベーション維持のために、この下にある【いいねボタン】をポチッと押してもらえると、めちゃくちゃ嬉しいです!
Study Questで今日の学習時間を記録して、工業簿記マスターへの一歩を刻んでおきましょう。

Study Questで学習記録を始める →

よくある質問

❓ 材料費に進捗度を掛けないのはなぜですか?
直接材料は製造開始時点(始点)に全量を投入するのが一般的です。作りかけでも材料はすでに100%使われているので、完成品と同じ個数分の材料費が発生しています。そのため月末仕掛品の材料費は「換算なしのそのままの個数」で計算します。
❓ 平均法と先入先出法で答えが違うのはなぜですか?
平均法は月初仕掛品の原価と当月投入原価を「混ぜて」平均単価を計算するのに対し、先入先出法は当月投入分だけで単価を計算し、月初仕掛品の原価はそのまま完成品に流します。月初の原価単価と当月の原価単価が異なるとき、2つの方法で完成品原価が変わってきます。
❓ 先入先出法の分母はなぜ複雑になるのですか?
「当月に使った加工費はどれだけの数量に使ったか」を正確に数えるためです。月初仕掛品の残り作業分(月初数量×残り進捗度)、当月に新たに投入して完成させた数量、月末仕掛品の換算量の3つを合計します。月初数量そのものは「前月に投入した分」なので含めません。
